Das Quartier Fluhmühle-Lindenstrasse soll aufgewertet werden. Es werden verschiedene Massnahmen umgesetzt. Im Fokus steht dabei die Lindenstrasse, die so zu einem attraktiven Begegnungsort umgestaltet, punktuell begrünt und entsiegelt wird.
Aktuelles
Datum | Name |
---|
Alles zum Thema
Aktuelles
Das Eröffnungsfest findet definitiv statt.
Seit dem 3. April 2023 wird die Lindenstrasse zu einem attraktiven Begegnungsort umgestaltet, punktuell begrünt und entsiegelt. Abschliessend folgen die Fertigstellungsarbeiten für die Montage der Ausstattung und der Markierung im gesamten Projektperimeter bis Freitag, 28. Juni 2024.
Ausgangslage
Aufgrund des erkannten Aufwertungsbedarfs des Quartiers Fluhmühle-Lindenstrasse wurde im Mai 2011 in Zusammenarbeit mit der Bevölkerung und der Hochschule Luzern ein Quartierentwicklungskonzept erstellt.
Folgende Massnahmen wurden bereits umgesetzt:
- In Zusammenarbeit mit der Quartierbevölkerung wurde der Spielplatz aufgewertet, zusätzliche Bäume gepflanzt und die Lindenstrasse und der Fluhmühlerain verkehrlich beruhigt.
- Es wurden verschiedene regelmässige Angebote für die Quartierbevölkerung eingeführt. Weitere Informationen hierzu finden Sie auf der Seite der Quartierentwicklung.
Folgende weiteren Schritte sind geplant:
- Der Bebauungsplan für die Lindenstrasse legt die Rahmenbedingungen für die Erneuerung der Bauten und die Gestaltung der Aussenräume fest. Weitere Informationen finden Sie auf der Projektseite zum Bebauungsplan Lindenstrasse der Stadtplanung.
- Die Schaffung eines Ersatzparks für den heutigen Fluhmühlepark. Weitere Informationen dazu finden Sie auf der Projektseite zum Quartierpark Fluhmühle.
- Weiter stellt die Umgestaltung und Aufwertung der Lindenstrasse ein zentrales Element des Quartierentwicklungsprojekts dar.
Umgestaltung Lindenstrasse
Durch die Umgestaltung soll die Lindenstrasse zu einer Begegnungszone werden. Dazu wurde ein Betriebs- und Gestaltungskonzept erstellt. Mit der Umgestaltung der Lindenstrasse sollen die nachfolgenden Ziele verfolgt werden:
- Attraktive Begegnungsorte schaffen, welche als identitätsstiftende Orte für die Quartierbevölkerung dienen
- Begrünung und Entsiegelung der Oberfläche
- Durchgangsverkehr Lindenstrasse (Tankstellenverkehr) unterbinden und Verkehrssicherheit erhöhen
- Bündelungen aller notwendigen Arbeiten im Strassenraum und Nutzung von Synergien
- Möglichst optimale Abstimmung mit den diversen weiteren Vorhaben im Projektumfeld
Die Lindenstrasse wird zukünftig als Begegnungszone auf einer weitestgehend niveaugleichen und damit flexibel nutzbaren Fläche geführt. Entlang der östlichen Seite der Lindenstrasse soll ein durchgehender und rund drei Meter breit ausgelegter Gehbereich entstehen. Die Fahrbahnbreite wird lediglich vier Meter betragen. Fahrbahn und Gehbereich werden mit gestalterischen Elementen wie einer Entwässerungsrinne unterschieden. Der westliche Bereich der Lindenstrasse wird zum Aufenthaltsbereich. Hier entstehen drei neue Schotterrasenflächen mit je einer Linde und Sitzgelegenheiten. Um die breiteren Gehwegbereiche und die Aufenthaltsflächen zu schaffen braucht es Platz. In der aktuell stark von Parkplätzen geprägten Strasse bleiben 11 von 30 Parkplätzen erhalten. Die Umgestaltung wird auch gleich zum Anlass genommen, die marode Strasseninfrastruktur für die nächsten Jahrzehnte in Ordnung zu bringen und notwendige Werkleitungssanierungen durchzuführen. Aufgrund des schlechten Zustandes muss der ganze Strassenoberbau erneuert werden. In diesem Zusammenhang werden auch die Strassenentwässerung und die Strassenbeleuchtung erneuert. Seitens der Werkleitungseigentümer besteht ein Sanierungsbedarf an diversen Leitungen und Anschlüssen. Mit der Umgestaltung der Lindenstrasse erhält das Quartier dank mehr Aufenthaltsraum und mehr Grün einen deutlichen Mehrwert und dient zugleich der Klimaanpassung.
Die nächsten Schritte

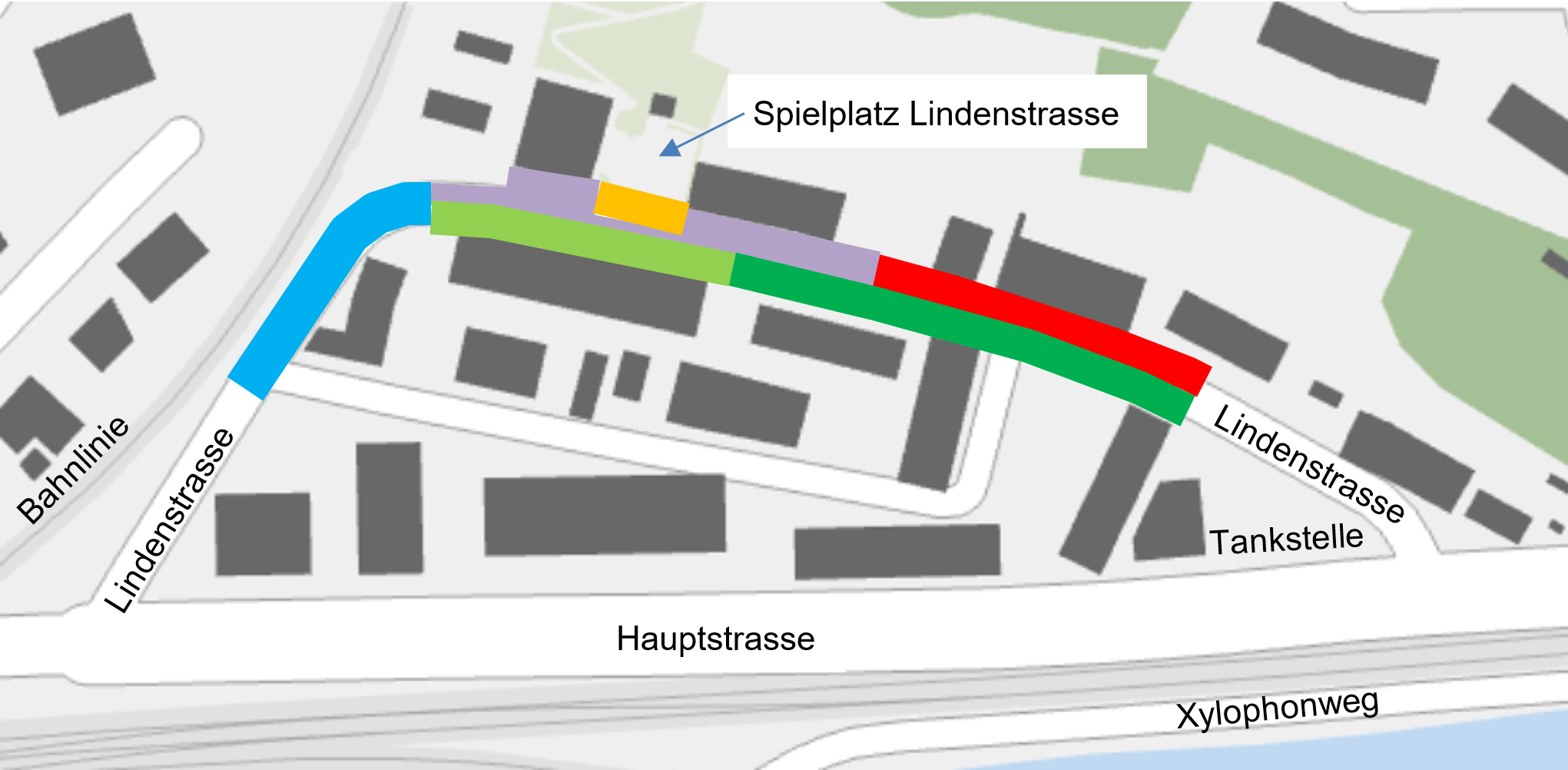

Bauetappen
|
Termine
|
Baustart
|
Anfang April 2023
|
Bauetappe 1a (rot) | 3. April bis 12. Mai 2023 |
Bauetappe 1b (violett)
|
8. Mai - 30. Juni 2023 |
Bauetappe 2a (dunkelgrün)
|
26. Juni - 4. August 2023 |
Bauetappe 2b (hellgrün)
|
31. Juli - 8. September 2023
|
Bauetappe 3 (blau)
|
4. September - 10. November 2023 |
Bauetappe 4 (orange) | ab Ende April 2024 |
Schlussarbeiten | Sommer 2024 |
Bei den oben angegebenen Terminen handelt es sich, mit Ausnahme des Baubeginns, um Richtwerte. Die Arbeiten sind witterungsabhängig und können sich bei schlechtem Wetter verzögern.
