Die Stadt Luzern plant eine neue Veloroute vom Kreuzstutz (Baselstrasse) bis ins Gebiet Grossmatte (Littau) als Alternative zur stark befahrenen Bern-/Luzernerstrasse. So soll die Veloverbindung aus dem Stadtteil Littau ins Zentrum Luzern gestärkt werden. Die alternative Linienführung führt ab dem Kreuzstutz die Sagenmattstrasse hoch, über den Knoten Sagenmatt-/Kanonenstrasse bis zum Unterwilrain. Anschliessend via Sonnenstrasse – Blattenmoosstrasse – Grossmatte Ost und Grossmatte zum Knoten Matthof.  Auf der ganzen Strecke bestehen diverse Zu- und Wegfahrten zur neuen Veloroute Littau. Die neue Veloroute wird entsprechend dem Standard einer sogenannten "Velohauptroute" ausgebaut. Das bedeutet im vorliegenden Fall, dass eine durchgängige, minimale, nutzbare Breite von 3.50 m erstellt werden muss.

Aktuelles

Die Bauarbeiten verlaufen nach Plan. Der Abschnitt 4 ist bereits abgeschlossen. Die Bauphasen, lokale Sperrungen und Umleitungen für Motorfahrzeuge, Velos und Zufussgehende sind vor Ort signalisiert und werden den Anwohnenden frühzeitig mitgeteilt. Die Arbeiten werden durch das Unternehmen Lötscher Tiefbau AG aus Luzern ausgeführt.

Information Bauphasen 2
Übersicht Bauphasen, Aktueller Stand 15. März 2024, nächste Aktualisierung Mitte April

Ausgangslage

Der Stadtteil Littau ist im Velowegnetz lediglich über die Bern-/Luzernerstrasse mit der Luzerner Innenstadt verbunden. Die Bern-/Luzernerstrasse weist für den Veloverkehr grosse Schwachstellen auf und aufgrund der geringen Platzverhältnisse entlang der stark befahrenden Bernstrasse keine den Anforderungen genügende Radverkehrsinfrastruktur erstellt werden kann. Aus diesem Grund soll südlich der Bern-/Luzernerstrasse eine attraktive und sichere Alternativroute für die Velobeziehung Luzern - Littau entstehen.

Im Rahmen der Tempo 30 Signalisation auf der Bernstrasse wurden Ende 2021 für den Veloverkehr bereits provisorische Massnahmen zur Verbesserung der Abbiegebeziehung Kreuzstutz – Sagenmattstrasse realisiert. Diese sind eine wichtige Vorleistung für die neue Veloroute Littau.

Durch punktuelle Massnahmen wird die vorgesehene Route ausgebaut und velotauglich gemacht. Es wird eine, vor allem für den Freizeitverkehr und ungeübte Velofahrende, attraktive Alternative zur Bern-/Luzernerstrasse erstellt. Die Alternativroute wird regelmässig an die Luzerner-/Bernstrasse angebunden. Die Durchlässigkeit für die anliegenden Nutzer wird somit sichergestellt. Mit der neuen Veloroute entsteht ein zusätzliches Angebot für die Velofahrenden zwischen der Luzerner Innenstadt und dem Gebiet Littau Matthof.

Im Rahmen des Projekts werden auch weitere Elemente wie Werkleitungen, Fahrbahnsanierungen, Stützmauersanierung und Beleuchtung in das Projekt integriert und somit effizient gebündelt. Das Projekt wurde im Sommer 2023 publiziert und bewilligt.

Massnahmen

Die neue Veloroute führt vom Kreuzstutz (Baselstrasse) bis ins Gebiet Grossmatte (Littau). Die vorgesehene Linienführung führt ab dem Kreuzstutz die Sagenmattstrasse hoch, über den Knoten Sagenmatt-/Kanonenstrasse bis zum Unterwilrain. Anschliessend via Sonnenstrasse – Blattenmoosstrasse – Grossmatte Ost und Grossmatte zum Knoten Matthof.

Der Anschluss an das bestehende Velonetz erfolgt sowohl am Kreuzstutz als auch in Littau über die bestehenden Kreisel. An der Baselstrasse über den Kreisel Kreuzstutz und in Littau über den Kreisel Matthof. Auf der ganzen Strecke bestehen diverse Zu- und Wegfahrten zur neuen Veloroute.

Die Veloroute erhält auf der gesamten Strecke eine neue, «dynamische» LED-Strassenbeleuchtung (esave). Dadurch verbessert sich die bestehende Situation der Beleuchtung auf einem grossen Teil der Strecke. Die neue Veloroute wird laufend mit den beiden Projekten «Gebietsentwicklung Grenzhof» sowie «Erweiterungen Schulhaus Rönnimoos» abgestimmt. Für die Projektierung wurde die die neue Veloroute in 10 Abschnitte unterteilt (vgl. Abbildung 1).

Abschnitte

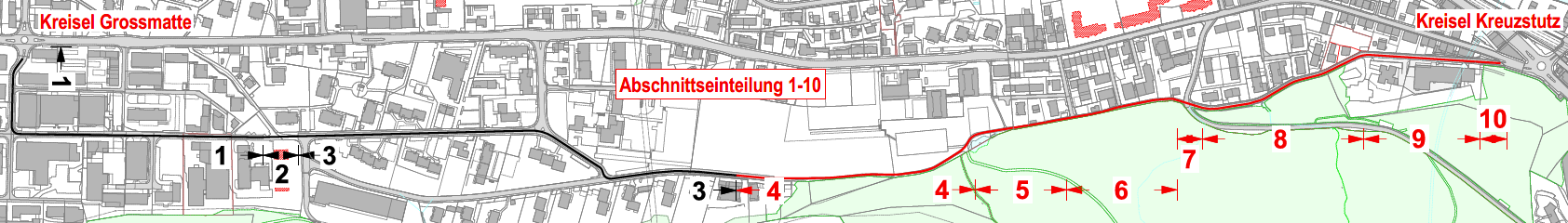

Abbildung: 1 Abschnittseinteilung 1-10

In den Abschnitten 1 und 3 sind keine baulichen Massnahmen vorgesehen. An der Blattenmoosstrasse wurde der Strassenbelag bereits im Sommer 2022 saniert. Gleichzeitig wurden die Signalisation-, Markierungsarbeit und die Beleuchtung für die Veloroute in den Abschnitten 1-3 umgesetzt. Das heisst alle Massnahmen welche für die Veloroute notwendig sind wurden bereits realisiert.

Der Abschnitt 2 wurde im Rahmen von Fernwärmeleitungsbauten als Vorleistung bereits realisiert.

Der unbefestigte Weg in Abschnitt 4 ist im Bundesinventar der historischen Verkehrswege (IVS National) inventarisiert und wird im Rahmen unseres Projekts als Provisorium erstellt. Im Rahmen des geplanten Quartierparks und der Gebietsentwicklung Grenzhof wird eine Alternativroutenführung für den Veloverkehr geprüft. Sobald eine alternative Routenführung gefunden und umgesetzt wurde, wird der historische Weg wieder fachgerecht in seinen vorherigen Zustand zurückgeführt und die Veloroute entsprechend umgelegt. Der bestehende historische Weg wird auf 3.5 m verbreitert und befestigt. Die Verbreiterung erfolgt talseitig mittels einer Schüttung, um keine Waldflächen zu beanspruchen.

Im Abschnitt 5 erfolgt die Verbreiterung ebenfalls so, dass der Wald wo möglich geschont werden kann. Dies hat eine Erweiterung der Fahrbahn auf privatem Grund zur Folge. Die Fahrbahn wird mittels einer Kragplattenkonstruktion und Anpassung des Treppenzugangs auf das GS 1634 über die angrenzenden Grundstücke geführt. Weiter muss der angeschnittene Hang im Abschnitt 5 mittels lokaler Felssicherung wie Nägel und Steinschlagnetzen gesichert werden.

Im Abschnitt 6 sind keine Kunstbauten mehr erforderlich. Hangseitig werden die Böschungen teilweise angepasst. Die Böschungen sollen schnellstmöglich wieder überwachsen. Lose Felsstellen werden gereinigt und grössere Blöcke lokal mit Nägel und Steinschlagnetzen gesichert. Die Route erfordert in den Abschnitten 5 und 6 während der Bauphase temporäre sowie im Endzustand permanente Wald-Rodung. Der Rodungsersatz erfolgt auf der Nordseite des Zimmereggwalds. Der Knoten Kanonen- / Sagenmattstrasse wird so umgebaut, dass die Veloroute auf der Sagenmattstrasse gegenüber der Kanonenstrasse bevorzugt wird. Dies erfolgt insbesondere mit einer erhöhten Überführung der Sagenmatt- über die Kanonenstrasse. Am Knoten werden insbesondere die Sichtverhältnisse verbessert, die Vortrittsregelung neu geregelt und die Sicherheit für die Verkehrsteilnehmer (Fussgänger) verbessert.

Der Knoten Sagenmattstrasse/Kanonenstrasse - Abschnitt 7 - inklusive der angrenzenden Zufahrtsbereiche auf beiden Strassen ist Teil einer Tempo-30-Zone. Im Projekt Veloroute ist die Anpassung des Vortrittsregimes vorgesehen, wobei die Sagenmattstrasse vortrittsberechtigt ausgeführt wird und auf der Kanonenstrasse auf der Zufahrt Gütsch (Süd) die Signalisation Stopp angebracht wird. Dadurch wird die Veloroute bevorzugt, wie dies die Velostandards der Stadt Luzern für Velohauptrouten vorsehen. Durch das Anheben der gesamten Fahrbahn im Knotenbereich mit Vertikalversätzen auf den Zufahrten entsteht eine platzähnliche Situation, die zum einen eine tempodrosselnde Wirkung auf den Fahrverkehr auf der Kanonenstrasse hat und zum anderen die Querung für Zufussgehende erleichtert. Weiter werden Massnahmen ergriffen, um die Sichtverhältnisse auf dieser Zufahrt zu verbessern.

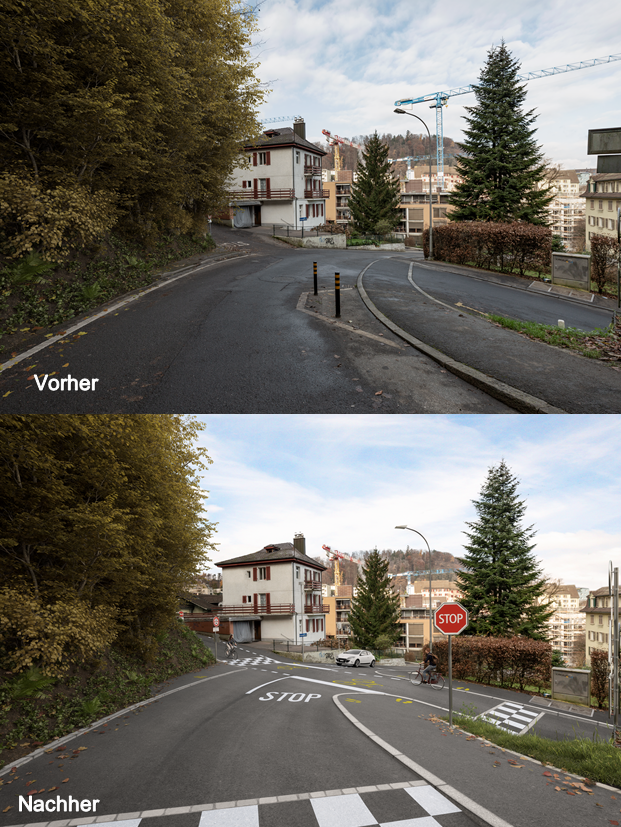

Visualisierung Knoten Kanonenstrasse - Sagenmattstrasse

Auf den Abschnitten 8 bis 10 wird das Trottoir, wo möglich, auf zwei Meter verbreitert. Zu Gunsten der Veloroute werden rund 26 Parkfelder aufgehoben. Der Strassenquerschnitt wird benötigt, um den Begegnungsfall PW/Velo sicherzustellen. Im Bereich der Einmündung der Sagenmattstrasse in die Kantonsstrasse K33a (Bernstrasse) endet unser Projektperimeter an der Parzellengrenze GS 2696 / GS 955. Es werden keine Bautätigkeiten an der Kantonsstrasse K33a vorgenommen. Diese liegt ausserhalb unserem Projektperimeter. Massnahmen werden im Rahmen des Projekts Sanierung K33a (Kantonsprojekt, in kantonalen Bauprogramm eingestellt) geprüft. Die provisorische Einmündung für die Radfahrer ab der Kantonsstrasse in die Sagenmattstrasse wurde bereits im Winter 2022 umgesetzt.

Termine

Meilensteine Datum
Baubeginn Ende Januar 2024
Bauende  Frühling 2025

Aktuelles

DatumName
Name Download
Name
2024.01.22 Orientierungsschreiben Baustart Veloroute Littau Download 0 2024.01.22 Orientierungsschreiben Baustart Veloroute Littau
2024.03.15 Situation_Anwohnerinfo Download 1 2024.03.15 Situation_Anwohnerinfo
