Ausbau der provisorischen Haltestellen zu behindertengerechten Bushaltestellen inklusive Sanierung der Strassen auf der erweiterten Fahrstrecke der Buslinien.
Aktuelles
| Datum | Name |
|---|
Alles zum Inhalt
Aktuelles

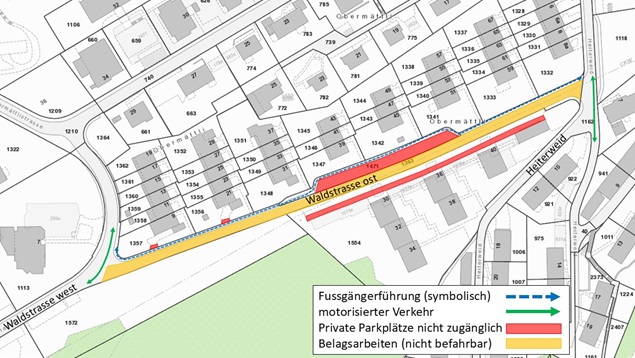

Es werden zwei Strassenprojekte Teilprojekt 1 «öV-Erschliessung Waldstrasse» und Teilprojekt 2 «Strassensanierung Höhenstrasse, Waldstrasse, Heiterweid» gemeinsam mit neuen Werkleitungen (Fernwärme, Wasser und Elektro) umgesetzt. Aktuell wird bei den Bauphase 4.1, 4.2 und 5.2 gearbeitet.
In der Bauphase 5.2 ist der Sackgassenabschnitt der Höhenstrasse ab dem 11. Mai 2026 jeweils wochentags von 07:30 bis 16:30 Uhr nicht mit dem Auto befahrbar.
In der Bauphase 4.2 ist jeweils ein Teilabschnitt der Heiterweid 2-8a für motorisierte Fahrzeuge gesperrt.
Baustellenbetrieb und Ablauf
Die Bauarbeiten werden in insgesamt 5 Bauphasen unterteilt. Der Deckbelagseinbau erfolgt am Schluss über den ganzen Baubereich. Innerhalb der einzelnen Bauphasen erfolgt eine nochmalige Unterteilung. Für eine rasche Abwicklung wird zeitweise an mehreren Orten gleichzeitig gearbeitet. Kleinere Installationsplätze befinden sich verteilt im Strassenbereich und vor dem Sportplatz. In Vorderruopigen, westlich des Baseball-Feldes am Ruopigenring, wird ein zusätzlicher Installationsplatz eingerichtet.
Bauphase 4.1

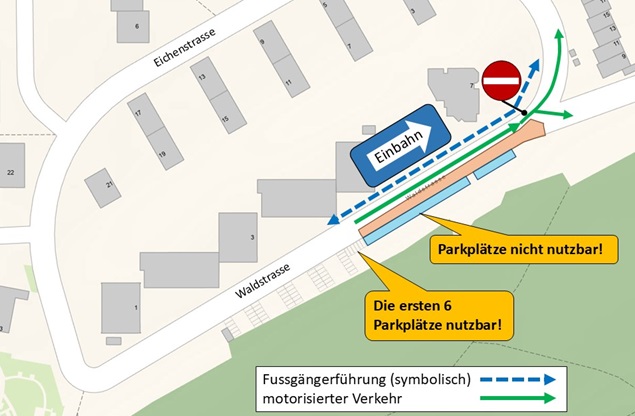

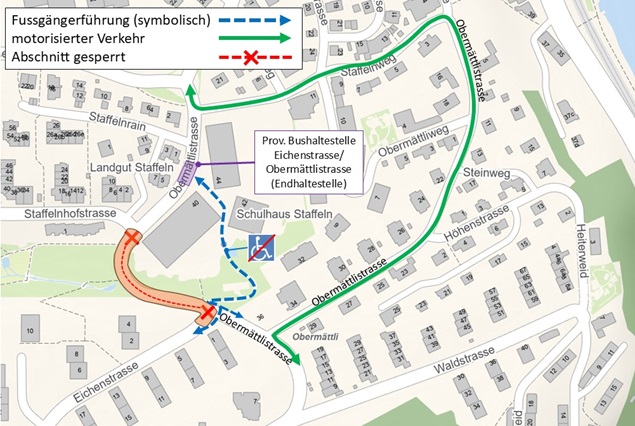

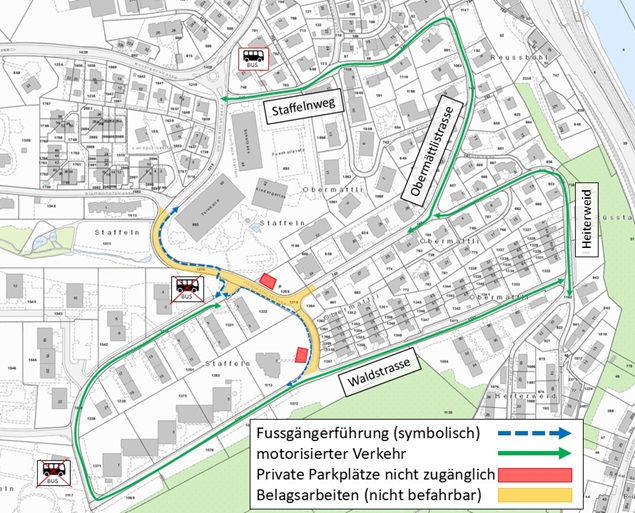

Im Bereich der Kreuzung Waldstrasse/Waldstrasse sowie abwärts Richtung Kreuzung Waldstrasse/Obermättlistrasse werden die Kreuzungen umgebaut und vereinzelte Schwammstadtelemente realisiert. Dabei wird der Verkehr temporär weiterhin in einem Einbahnregime vom Friedhof Staffeln Richtung Knoten Waldstrasse/Waldstrasse geführt.
Bauphase 4.2

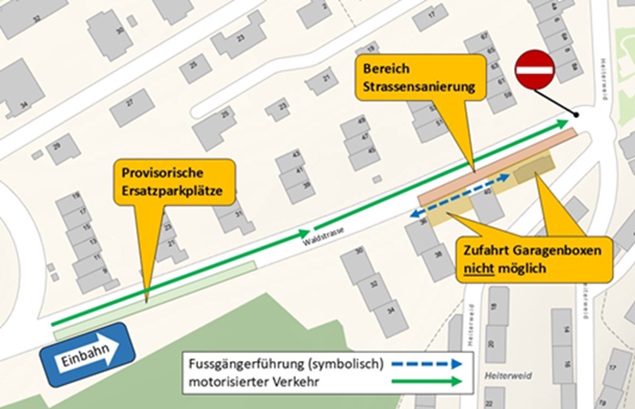

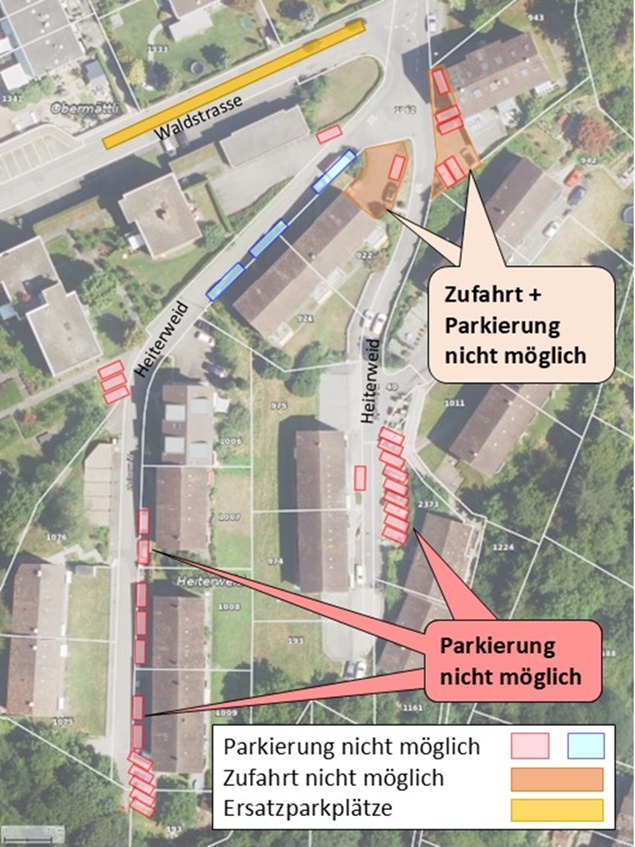

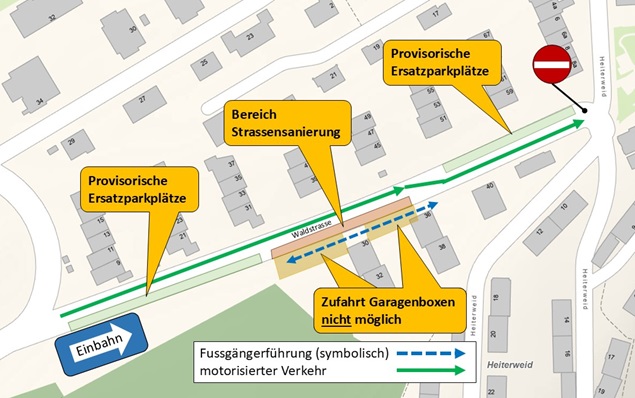

In der Bauphase 4.2 wird der nördliche Teil der Heiterweid saniert. Während der Sanierung kann die Zufahrt zu den Grundstücken jeweils nicht gewährleistet werden. Damit die Sperrungen möglichst kurz sind, wurde die Bauphase in 3 Etappen aufgeteilt. Entsprechend ist der jeweilige Baubereich während der angegebenen Daten komplett für Autos gesperrt und die Zu- und Wegfahrt nicht möglich:
Die Bauphase 4.2a (blau) dauert von 07.04.2026 bis 01.05.2026 (Heiterweid 3,4a,6,6a,8,8a)
Die Bauphase 4.2b (orange) dauert von 04.05.2026 bis 13.05.2026 (Heiterweid 2+4)
Die Bauphase 4.2c (rot) dauert von 13.05.2026 bis 22.05.2026 (Höhenstr. 7,13 + Heiterweid 2)
Am 22.05.2026 ab 13.00 Uhr bis am 23.05.206, 17.00 Uhr sind die Zufahrten im blauen und orangen Bereich (Bauphase 4.2a + 4.2b) aufgrund der Belagsarbeiten nicht möglich.

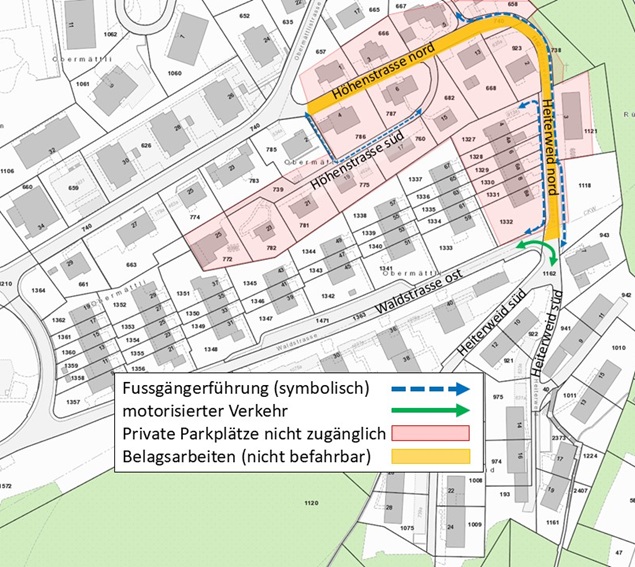

Bauphase 5.2
Die Bauarbeiten der Höhenstrasse im blauen Bereich finden vom 11.05.2026 – 29.05.2026 statt. Während der Bauarbeiten können die Strassen wochentags jeweils von 07.30 Uhr bis 16.30 Uhr nicht befahren werden. Der Zugang zu Fuss oder mit dem Fahrrad (schieben) ist jedoch weiterhin möglich.
Allgemeine Erschliessung
Die Liegenschaften sind grundsätzlich während der Bauzeit zu Fuss und mit dem Velo erreichbar. Die Zufahrt zu den einzelnen Liegenschaften wird in der Regel ebenfalls mit dem Auto möglich sein. Es kann jedoch auch dazu kommen, dass die Zufahrt zeitweise nicht gewährleistet werden kann. Als Überbrückungsangebot werden Parkkarten für die blaue Zone ausgegeben. Falls das Angebot nicht ausreicht, steht ein Teil der Fläche des «Kilbiplatz Reussbühl» zur Abstellung von Fahrzeugen zur Verfügung.
Der Ersatzparkplatz "Kilbiplatz Reussbühl" ist neu ein Parkplatzbewilligung notwendig, welche gut sichtbar hinter der Frontscheibe hinterlegt sein muss.
Weitere Informationen Bauzeit

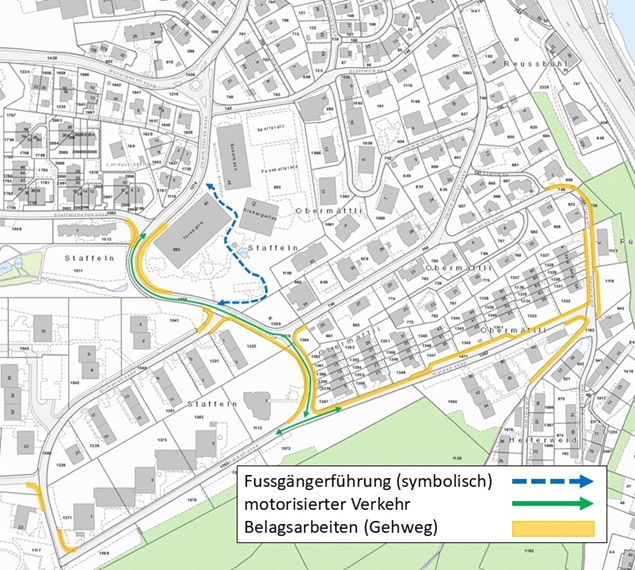

Die Arbeiten finden in der Regel tagsüber während den Baustellenbetriebszeiten von zirka 07.00 bis 17.00 Uhr statt. Punktuell können die Betriebszeiten abends länger dauern (z. B. bei Belagsarbeiten). Nachtarbeiten sind voraussichtlich nur lokal während ca. 1 - 2 Nächten beim Einbau der Betonplatte bei der Haltestelle Eichenstrasse (Bauphase 3) vorgesehen. Arbeiten an Sonn- und Feiertagen sind nicht eingeplant. Arbeiten an einem Samstag sind in Ausnahmefällen möglich.
Die Arbeiten sind witterungsabhängig und können sich bei schlechtem Wetter verzögern. Bauen im städtischen Umfeld bringt Unannehmlichkeiten mit sich. Wir sind bemüht, die Einschränkungen und Emissionen auf ein Minimum zu reduzieren und bedanken uns für Ihr Verständnis. Wir bitten Sie, die Abschrankungen und Sperrungen zu respektieren und die Signalisationen zu beachten. Die Blaulichtorganisationen (Feuerwehr, Polizei, Sanität etc.) sind über die Baustelle informiert. Für Fragen zur Baustelle oder zur Verkehrsführung stehen wir Ihnen gerne zur Verfügung.
Ausgangslage

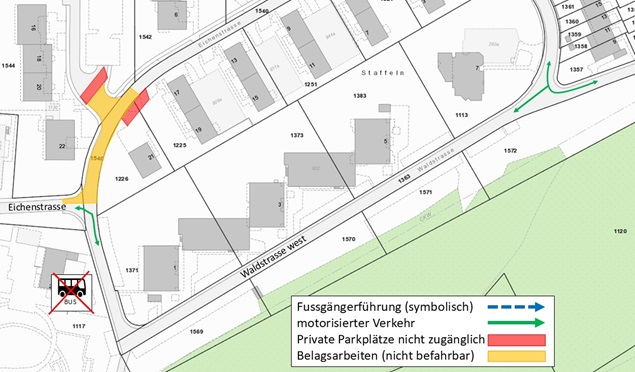

Mit der Verlängerung der Buslinien 42 und 43 sowie der Errichtung der beiden provisorischen Haltestellen, konnte einer der letzten Erschliessungslücken im Netz des öffentlichen Verkehrs (öV) der Stadt Luzern geschlossen werden. Damit wird ein langjähriger Wunsch des Quartiers erfüllt. Der Pilotbetrieb hat bewiesen, dass eine ausreichende Nachfrage vorhanden ist und das Angebot von den Bewohnenden gut angenommen wird. Daher werden nun definitive Haltestellen errichtet. Darüber hinaus befinden sich die Strassenoberflächen der Eichenstrasse, Waldstrasse und Obermättlistrasse teilweise in einem schlechten Allgemeinzustand. Augenfällig sind Risse, diverse Belagsflicken mit ausbrechenden Übergängen und kaputten Randsteinen vorhanden. Der optische Eindruck der Schädigungen wird auch durch die vertieften Strassenzustandsuntersuchungen bestätigt. Die Sanierung der Strassen soll gemeinsam mit der Errichtung der definitiven Haltestellen erfolgen.
Massnahmen
Bushaltestellen
Die provisorischen Haltestellen «Eichenstrasse» und «Waldstrasse» werden aufgrund der positiven Fahrgastentwicklung ausgebaut. Diese sollen behindertengerecht mit einem komfortablen, niveaugleichen Ein- und Ausstieg ausgeführt werden. Die genaue Positionierung der Haltestellen erfolgte auf Grundlage der bestmöglichen Abdeckung des Einzugsgebiets, in Hinblick auf die Erschliessungsqualität und der Berücksichtigung der örtlichen Möglichkeiten, um die Anforderungen an eine behindertengerechte Haltekante zu erfüllen.
Der ursprüngliche Projektperimeter beinhaltete ebenfalls den Kreisel Staffeln und den hindernisfreien Ausbau der Bushaltestelle «Staffeln Schulhaus». Dieser Teilbereich soll nachgelagert ausgeführt werden, da noch Werkleitungsarbeiten koordiniert und auch Massnahmen für die Sicherstellung der Hochwassersicherheit im Rahmen des Ausbaus des Staffelntälibachs umgesetzt werden müssen.
Strassenbau
Zusätzlich zu dem behindertengerechten Ausbau der Haltestellen, sollen auf der erweiterten Fahrstrecke der Buslinien auch die Strassen saniert werden. Die Fahrbahn- und Trottoirflächen sowie die Randsteine werden erneuert und die Strassenentwässerung optimiert. Der Bereich der Strassensanierungsarbeiten kann aus der vorherigen Abbildung entnommen werden.
Verkehrssicherheit
Die Verkehrssicherheit hat einen hohen Stellenwert, da sich hier u. a. das «Schulhaus Staffeln» und der «Kindergarten Eichenstrasse» im Perimeter befinden. Es werden sichere Querungsstellen für die zu Fuss Gehenden in den Bereichen mit erhöhtem Querungsbedarf vorgesehen. Darüber hinaus werden diverse Anpassungen vorgenommen, um die erforderlichen Sichtweiten einzuhalten.
Zur Verbesserung der Verkehrssicherheit wurden im ersten Schritt die bestehenden Sicherheitsdefizite ermittelt. Auch die Planung wird mittels einer Verkehrssicherheitsanalyse überprüft, um die Wirksamkeit der jeweiligen Massnahmen sicherzustellen.
Werkleitungen
Für eine umweltfreundliche und nachhaltige Wärmeversorgung plant die ewl die Verlegung von Fernwärmeleitungen. Die Arbeiten sollen im Zuge der Strassensanierung durchgeführt und dadurch Synergien genutzt werden. Darüber hinaus werden ebenfalls Teile der bestehenden Wasserleitungen seitens ewl erneuert. Auch die Versorgungsleitungen der öffentlichen Beleuchtung werden durch CKW grösstenteils ausgetauscht und teilweise neue Kandelaber vorgesehen. Zusätzlich werden einige Stromleitungen ebenfalls seitens CKW im Projektperimeter erneuert.
Ziele
Mit dem vorliegenden Projekt sollen folgende Ziele erreicht werden:
- Umsetzung der Anforderungen des Behindertengleichstellungsgesetzes (BehiG)
- Sanierung der Strassen- und Trottoirflächen
- Verbesserung der Verkehrssicherheit insbesondere für den Fussverkehr
- Koordination der weiteren Bedürfnisträger innerhalb des Projektperimeters
- Koordination mit dem benachbarten Projekt «Strassensanierung Höhenstrasse, Waldstrasse, Heiterweid»
Das Projekt ist zudem Bestandteil des «Pilotprojekts Schwammstadt». Hierdurch ergeben sich die folgenden weiterführenden Ziele:
-
Umsetzung von erarbeiteten Bausteinen zum Schwammstadt-Prinzip
-
Weiterführende Optimierung der Planung zur Verbesserung des Stadtklimas durch Begründung, Entsiegelung und integrales Wassermanagement
Pilotprojekt Schwammstadt
Das vorliegende Projekt ist Teil des «Pilotprojekts Schwammstadt» und somit Bestandteil der Klimaanpassungsstrategie der Stadt Luzern (vgl. B+A 10/2020). Als übergeordnete Ziel sollen Massnahmen zur Anpassung an die Risiken des Klimawandels entwickelt werden. Innerhalb des «Pilotprojekts Schwammstadt» sollen exemplarische Elemente umgesetzte werden, um das Risiko von Überflutungen bei Starkniederschlagsereignissen zu reduzieren, das Stadtklima zu verbessern und die Wasserverfügbarkeit für Stadtbäume und städtische Grünflächen zu erhöhen. Mit dem Schwammstadt-Prinzip wird anfallendes Regenwasser lokal über die Fläche (versickerungsfähige Bodenbeläge, Grünflächen, Feuchtgebiete usw.) aufgenommen, zwischengespeichert und verdunstet, statt es zu kanalisieren und abzuleiten. Innerhalb des vorliegenden Projekts werden exemplarische Massnahmen für die systematische klimaangepasste Stadtentwicklung integriert, um erste Erfahrungen in der Stadt Luzern zu sammeln.
Termine
| Was | Termine |
| Realisierung (Hauptarbeiten) | April/Mai 2025 bis Ende 2026 |
| Deckbelagseinbau | Anfang/Mitte 2027 |
Finanzierung
Für die Planung wurde ein Kredit in einer Höhe von 390'000.- Franken bewilligt. Für die Realisierung werden mit Kosten in einer Höhe von 4,45 Mio. Franken (+/-20%) gerechnet (Stufe Bauprojekt). Der Sonderkredit wurde am 30. November im Grossen Stadtrat behandelt und angenommen.
Projekte
Wichtige Links
| Name | Beschreibung |
|---|
Kontakt
Projekte Tiefbauamt
Industriestrasse 6Externer Link wird in einem neuen Fenster geöffnet.
6005 Luzern
T +41 41 208 86 86
Öffnungszeiten & Details
